Quảng Nam thu hồi dự án thủy điện chậm triển khai 16 năm

Ông Huỳnh Khánh Toàn, Phó Chủ tịch UBND tỉnh Quảng Nam vừa chủ trì buổi làm việc với Công ty CP Thủy điện Đăk Di 4, chủ đầu tư dự án thủy điện Đăk Di 4 (thuộc xã Trà Mai, huyện Nam Trà My).

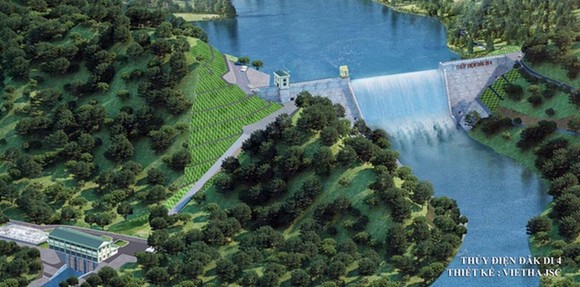

Bản thiết kế thuỷ điện Đăk Di 4
Tại buổi đối thoại, ông Ngô Minh Ngọc, Phó Giám đốc Công ty CP Thủy điện Đăk Di 4 cho biết, việc UBND tỉnh Quảng Nam ra công văn số 1218 thu hồi dự án thủy điện Đăk Di 4 làm ảnh hưởng nghiêm trọng đến quyền và lợi ích hợp pháp của công ty.

Theo ông Ngọc, từ khi gửi đơn khiếu nại tới UBND tỉnh đã được 4 tháng, nhưng đến nay UBND tỉnh Quảng Nam mới tổ chức đối thoại với công ty, điều này chứng tỏ UBND tỉnh Quảng Nam xem nhẹ đơn khiếu nại của Công ty CP Thủy điện Đăk Di 4.

“Doanh nghiệp mong muốn được tiếp tục triển khai dự án và cam kết trong vòng 24 tháng, công ty sẽ thực hiện xong. Trường hợp nếu công ty không triển khai thì UBND tỉnh Quảng Nam có thể thu hồi và không có khiếu kiện gì”, ông Ngọc cam kết.

Trước nguyện vọng của chủ đầu tư, Phó Chủ tịch UBND tỉnh Quảng Nam ông Huỳnh Khánh Toàn quả quyết, đối với dự án thủy điện Đăk Di 4, UBND tỉnh luôn tạo điều kiện tối đa để chủ đầu tư thực hiện. Thế nhưng, suốt 16 năm qua dự án vẫn chưa được triển khai khiến lãnh đạo tỉnh không còn kiên nhẫn. Do đó, UBND tỉnh Quảng Nam thống nhất chủ trương chấm dứt nghiên cứu đầu tư và thu hồi dự án thủy điện Đăk Di 4.

Trước đó, năm 2003 dự án thủy điện Đăk Di 4 được UBND tỉnh Quảng Nam cho phép Công ty Cổ phần Cung ứng đầu tư và Xây lắp (SIC) nghiên cứu đầu tư. Đồng thời, cho phép đơn vị này khảo sát, lập dự án đầu tư hạng mục đường dây 110kV.

Tuy nhiên, doanh nghiệp đã không triển khai dự án đúng tiến độ. Đến năm 2008, UBND tỉnh Quảng Nam thống nhất gia hạn thời gian thực hiện dự án với yêu cầu phải khởi công dự án trong quý IV-2009. Thế nhưng, hết quý IV-2009, dự án này vẫn bất động.

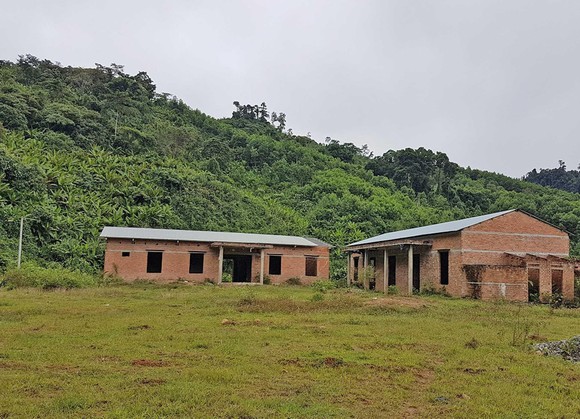

Quảng Nam thu hồi dự án thủy điện chậm triển khai 16 năm ảnh 2 Vị trí xây dựng dự án thủy điện Đăk Di 4
Năm 2016, UBND tỉnh Quảng Nam thống nhất cho đổi chủ đầu tư từ Công ty CP SIC sang Công ty CP Thủy điện Đăk Di 4 và tiếp tục cho gia hạn thời gian thực hiện dự án, đồng thời yêu cầu doanh nghiệp ký cam kết tiến độ, ký quỹ bảo đảm thực hiện dự án.

Công ty CP Thủy điện Đăk Di 4 đã ký cam kết thực hiện dự án vào ngày 14-4-2016 với số tiền ký quỹ là 3,84 tỷ đồng, thời hạn nộp tiền chậm nhất vào ngày 14-5-2016. Tuy nhiên, công ty không nộp tiền theo đúng thời hạn.

Qua kết quả kiểm tra thực địa và rà soát các báo cáo về hồ sơ, thủ tục dự án trên, tỉnh Quảng Nam nhận thấy doanh nghiệp không triển khai dự án theo đúng cam kết tiến độ kể từ năm 2003 đến nay. Ngoài ra, doanh nghiệp còn xây dựng trái phép tại khu vực mà tỉnh Quảng Nam mới chỉ cho phép khảo sát, nghiên cứu đầu tư, chưa thống nhất quyết định chủ trương đầu tư dự án hoặc cấp giấy chứng nhận đầu tư.

Ngày 17-3-2017, UBND tỉnh Quảng Nam ban hành công văn về việc chấm dứt hiệu lực các văn bản liên quan đến dự án thủy điện Đăk Di 4 của Công ty CP Thủy điện Đăk Di 4. Đặc biệt, tỉnh cũng ra thông báo chấm dứt nghiên cứu đầu tư và thu hồi dự án trên đối với Công ty CP Thủy điện Đăk Di 4.

Theo ông Huỳnh Khánh Toàn, Phó Chủ tịch UBND tỉnh Quảng Nam, ngoài việc nộp 3,84 tỷ đồng tiền ký quỹ trễ so với cam kết, tại thời điểm báo cáo, chủ đầu tư cũng chưa cung cấp hồ sơ, tài liệu chứng minh vốn tự có đảm bảo 30% (tương đương 244 tỷ đồng trong tổng mức đầu tư dự án khoảng 814 tỷ đồng) để đủ điều kiện triển khai dự án. Do đó, UBND tỉnh Quảng Nam thống nhất chủ trương chấm dứt nghiên cứu đầu tư và thu hồi dự án thủy điện Đăk Di 4.
